شركة أشور تواصل العمل في مشروع صيانة وتأهيل الطريق الرابط بين النخيب ومحافظة كربلاء المقدسة

🟢 تواصل شركة أشور العامة للمقاولات الإنشائية، إحدى تشكيلات وزارة الإعمار والإسكان والبلديات العامة، أعمالها في مشروع صيانة وتأهيل الطريق الرابط بين قضاء النخيب ومحافظة كربلاء المقدسة، ضمن خطتها الهادفة إلى تطوير شبكة الطرق الحيوية في البلاد.
🟢 ويُعد هذا المشروع من المشاريع الإستراتيجية المهمة، لما يمثله من محور رئيسي يربط حدود المملكة العربية السعودية بمحافظة كربلاء المقدسة مرورًا بمحافظة الأنبار، ويُستخدم بشكل مكثف من قبل الحجاج والمعتمرين المتجهين إلى بيت الله الحرام، فضلًا عن كونه ممرًا تجاريًا حيويًا يربط جمهورية العراق بالمملكة العربية السعودية.
🟢 وتتواصل الأعمال في مختلف محاور المشروع وفق الآتي:
1- أعمال الإكساء بالإسفلت المبلمر
تم إنجاز هذه الفقرة بنسبة 100%، وشملت المقطع من المحطة (8+500) إلى (15+00) والمقطع من (88+00) إلى (110+00)، بطول إجمالي 28.5 كم، وبكمية تنفيذ بلغت 213,750 مترًا مربعًا.
2- أعمال قلع الإسفلت القديم والمتضرر
تم تنفيذ أعمال القلع في المقطع من المحطة (40+00) إلى (67+00)، وشملت إزالة الإسفلت القديم ونقل ناتج القلع خارج الموقع، إضافة إلى تهيئة الطريق لأعمال صب الخرسانة، وبكمية منفذة بلغت 202,500 متر مربع، وقد أُنجزت هذه الفقرة بالكامل بنسبة 100%.
3- أعمال صب الخرسانة

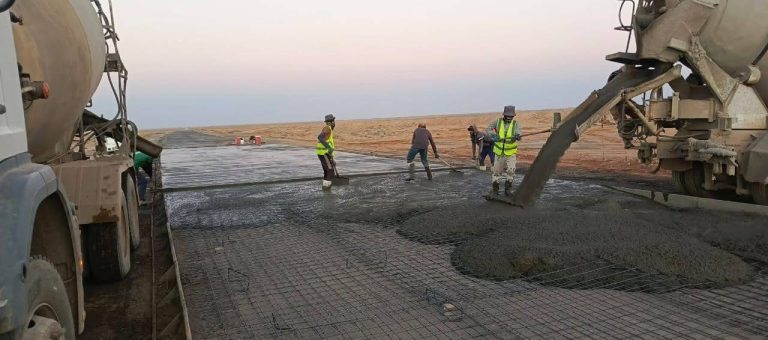

تتواصل أعمال صب الخرسانة في المقطع من المحطة (40+00) إلى (67+00) بسمك 25 سم وعرض 7.5 متر، حيث تم صب كمية بلغت 165,000 متر مربع حتى تاريخ إعداد هذا التقرير، مع استمرار العمل حاليًا لرفع نسب الإنجاز وتسريع وتيرة التنفيذ قبل الموعد المحدد.
كما تم تجهيز مركزية كونكريت إضافية ليصبح عدد الخباطات المركزية في الموقع اثنتين، فضلًا عن تجهيز جميع المواد اللازمة لأعمال الصب من الحصى المكسر والرمل.
4- أعمال فرش الحصى الخابط صنف (C) لأكتاف الطريق
شملت هذه الأعمال الجزء المُكسى بالإسفلت المبلمر بعرض 3 أمتار لكل جانب، وبلغت الكمية المنجزة 235,000 متر مربع.
🟢 وتؤكد شركة أشور استمرارها في تنفيذ المشروع وفق المواصفات الفنية المعتمدة وبوتيرة عمل متصاعدة، حرصًا على إنجاز هذا المشروع الحيوي في المدة المحددة، خدمةً للصالح العام ودعمًا للبنية التحتية في البلاد.
